Clase 5 Gestión de Costos

09.11.2016 08:14

Objetivos

  • Conocer el concepto de la gestión de costos
  • Analizar las salidas, entradas, técnias y herramientas
  • Realizar simulacro





  1. Conocer el concepto de la gestión de costos

Planificar la Gestión de Costos: procedimientos para planificar, gestionar, ejecutar y controlar los costo.

***BENEFICIO CLAVE ORIENTACION E INDICACIONES SOBRE COMO SE GESTIONARAN LOS COSTOS A LO LARGO DEL PROYECTO

    2. Analizar las salidas, entradas, técnias y herramientas

Entradas

  • Plan de proyecto
  • Project Charter
  • Factores Ambientales:cultura y estructura de la organización, condiciones del mercado, tasas de cambio, información comercial publicada, sistemas de información para la dirección de proyectos
  • Activos de los Procesos organizacionales: procedimientos de control financiero (revisiones requeridas de gastos y desembolsos), información de lecciones aprendidas en bd de conocimiento, bases de datos financieras, políticas y guias relacionadas con la gestión de costos

Herramientas

  • Juicio de expertos: Método Delphy, el que tiene la palabra es la minoria donde entra a argumentar sus costos, este juicio puede orientar sobre la conveniencia o no de combinar métodos y conciliar diferencias entre ellos
  • tecnicas analiticas
  • reuniones



Salidas

  • Plan de manejo de costos: puede contener : unidades de medida (horas, dias, semanas, dias, semanas de trabajo de personal), nivel de presición (redondeos), nivel de exactitud (se especifica el rango aceptable mas o menos 10%), Enlaces con los procedimientos de la organizaciòn ( EDT como marco de plan de trabajo), umbrales de control (variación permitida antes de tomar una acción), Reglas para la medición de desempeño (reglas para la medición de desempeño)

Estimar los costos: Hacer una aproximación de los recursos financieros necesarios para realizar el proyecto, es una predicción basada en la situación actual

Entradas

  • Plan de Administración de costos
  • Plan de Administración de recursos
  • Línea base de alcance (Enunciado del proyecto,WBS, diccionario de la WBS)
  • Cronograma del proyecto: tipo y cantidad de recurso y tiempo
  • Identificación de Riesgos
  • Factores Ambientales
  • Procesos organizacionales

Herramientas

  1. Juicio de expertos
  2. Estimación análoga: comparativo con otros presupuestos, utiliza valores como el alcance, costo, presupuesto, duración y medidas de un proyecto anterior similar, esta estimación es menos costosa y requiere menos tiempo, pero es menos exacta
  3. Estimación paramétrica: la de máximo, mínimo,  utiliza una relación estadística entre los datos históricos relevantes y otras variables (ej metros construidos), es más exacta
  4. Estimación hacia arriba (Bottom up):  estimar de abajo hacia arriba del edt, se estima el costo de cada paquete y se suma hacia arriba para calcular el costo total en la raiz del edt , Estimación hacia abajo(Bottom down): estimar de abajo hacia abajo del edt
  5. Estimación por los tres valores : se utilizan estimación por tres valores para definir una rango aprox: mas probable, pesimista, promedio
  6. Análisis de Reserva: incluir reservar para contingencias, es un porcentaje del costo estimado
  7. Costo de la calidad
  8. Software de Gestión de proyectos: excel, herramientas estadísticas
  9. Análisis de oferta de proveedrores
  10. Técnicas grupales de toma de desiciones
  11. técnicas analíticas

Salidas

  • Estimación de costo de actividades
  • Bases de estimación: la documentación de los supuestos realizados, de todas las restricciones conocidas
  • Actualización de los documentos

Determinar el presupuesto: suma los costos de las actividades individuales o paquetes de trabajo para establecer una línea base de costo autorizada

Entradas

  • Linea Base del Alcance : wbs
  • Cronograma
  • Calendario de los recurso de trabajo
  • Identificación de riesgos
  • Adquisiciones
  • Ambiente Organizacional

Herramientas y técnicas

  • Costos agregados: costos en cada fase
  • Análisis de reservas
  • Juicio de expertos
  • Relaciones históricas
  • Conciliación del límite del financiamiento

Salidas

  • Línea base del costos: versión aprobada del presupuesto por fases
  • Requerimientos de fondo del proyecto
  • Actualización de los documentos
Los cuatro procesos de la gestión de los costos son:
1. Planificar los costos: cómo vamos a estimar los costos, desarrollar el presupuesto y controlar los desvíos presupuestarios.
2. Estimar los costos: calcular los costos de cada recurso para completar las actividades del proyecto.
3. Determinar el presupuesto: sumar los costos de todas las actividades del proyecto a través del tiempo.
4. Controlar los costos: influir sobre las variaciones de costos y gestionar los cambios del presupuesto.

Fases de la planificación:

1.Planificar los costos:

2.Estimar los costos:

¿Qué herramientas puedo utilizar?
  • Estimación análoga: utilizar costos de proyectos anteriores para estimar el costo del próximo proyecto.
  • Estimación ascendente: descomponer la actividad en menores componentes para estimar con mejor precisión cada una de las partes inferiores y luego sumar los costos de abajo hacia arriba.
  • Estimación paramétrica: utilizar información histórica para estimar los costos futuros. Podrían ser modelos simples, como por ejemplo, estimar los costos de construcción en base a valores históricos
3.Presupuestar:

Fases de control y monitoreo:

4.Controlar los costos: En el proceso de Monitoreo y control, es el proceso de monitorear el estado del proyecto para actualizar los costos del mismo y gestionar cambios a la linea base



Salidas

  • Desarrollo de trabajo
  • Costos proyectados
  • Costos proyectados
  • Actualizacion al documentos
  • Actualizacion a los activos

3. Realizar simulacro

PV: Valor Planeado

CV: Valor Real del Costo

EV: Representa el trabajo que efectivamente se ha realizado en un periodo de tiempo, se calcula PV por % del trabajo completado



***Variacion del costo : CV : EV (Valor del trabajo reaalizado valor ganado )- AC (Costo real ejecutado)

***Variacion del cronograma : SV : EV (Valor del trabajo realizado valor ganado )- VP (Valor Planeado)

**CPI = EV(Valor del trabajo realizado valor ganado ) / AC (Costo real ejecutado)

**SPI = EV(Valor del trabajo realizado valor ganado ) / VP (Valor Planeado)

** (ETC) calcula cuánto más del presupuesto se necesita para completar el proyecto si todo continúa al nivel de rendimiento actual.

Previsto : Línea base , lo planeado inicialmente, Ej: 3 meses proyecto 1 mes para cada uno

Programado: Como esta programado el proyecto, va cambiando el proyecto, Ej:  Paso el primer mes y solo voy el 50% del diseño, toca reprogramar ahora es 3 meses y medio

Real: lo ejecutado, a un corte de tiempo especifico cuanto hemos hecho de la tarea. Ej: Real llevo el 50% del diseño según lo ejecutado a una fecha de corte



Estructura de Desglose de Trabajo



Hago el cronograma

Ingreso las actividades y secuencia

Costeo los recursos



Asignar recursos



Ahora vamos a calcular los costos

Ahora sacamos un flujo de caja

Proyecto/Informes/Costos/Flujo de Caja



Primero le damos Modificar para visualizarlo en Meses y Luego Seleccionar para ver el informe



Informes Generales





Tips

Comienzo: se calcula el presupuesto iniciando el total de lo que se va a gastar, presupuesto inicial

Prorrateo: se calcula a medida que se va ejecutando el cronograma, presupuesto ejecutado

Como se cambia la moneda en project



Calculo TIR y Valor presente neto

Y luego establezco la linea base

Luego de establecer la linea base ya aparece el valor previsto en el informe

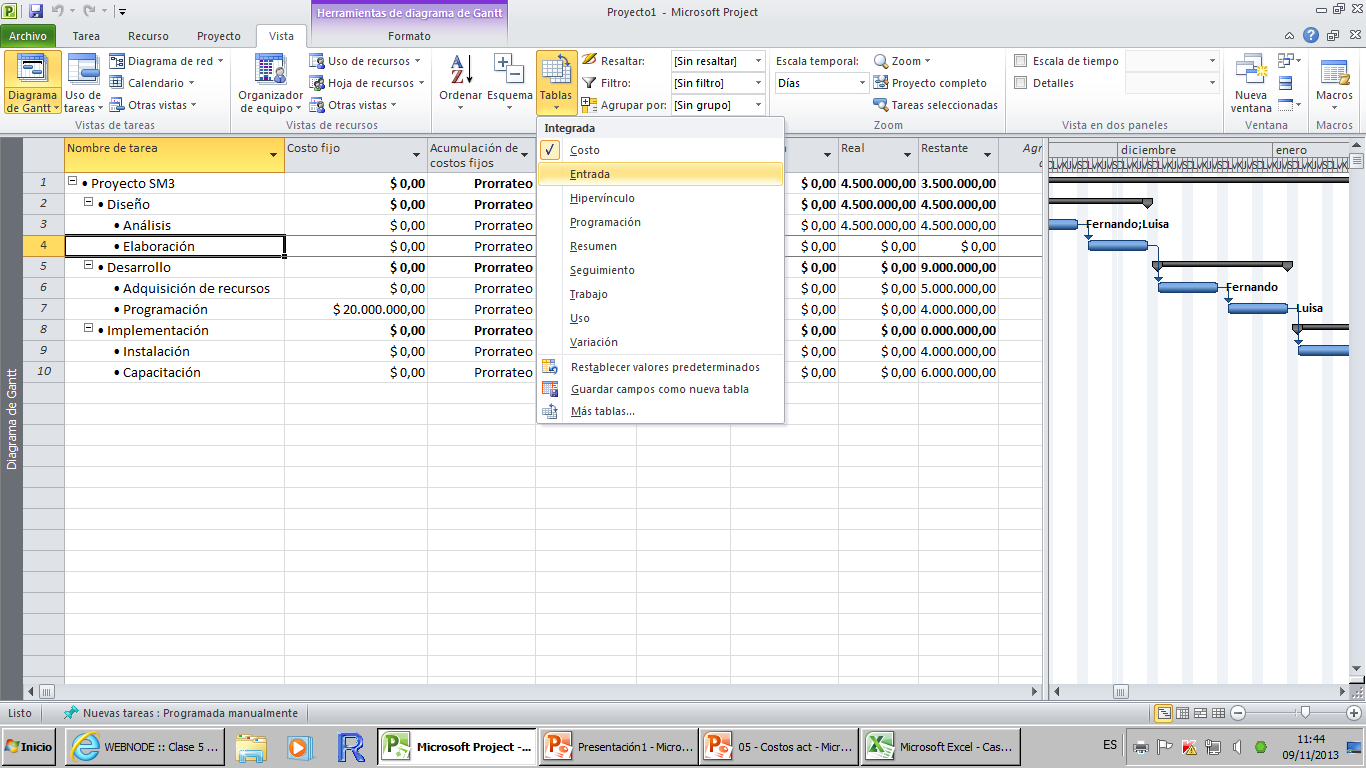

Vamos a cambiar el cronograma en lo previsto, en la programación del tiempo se cambio análisis de 10 a 20 dias

Valor Ganado es lo que ha hecho

Costo Actual lo que lleva gastado hasta un corte

Aqui se visualiza el cambio de la fecha fin, lo que se ha gastado de mas
